Amazon veut diviser par cinq le délai de mise en service de ses salles de serveurs. Le géant du cloud expérimente, sous le nom de code Project Houdini, une méthode de construction modulaire qui remplacerait une part significative du montage traditionnel sur chantier par un assemblage en usine. Résultat annoncé : passer de 15 semaines à 2-3 semaines pour rendre une salle opérationnelle, tout en éliminant jusqu’à 50 000 heures de main-d’œuvre électrique. Dans un marché où chaque semaine de retard représente des millions de dollars de revenus IA non captés, cette accélération pourrait redistribuer les cartes.
Le projet n’a pas été officiellement annoncé par AWS, mais des documents internes consultés par Business Insider et relayés par Data Center Dynamics en révèlent les contours. Ce développement s’inscrit dans un contexte de demande explosive : dans sa lettre aux actionnaires, Andy Jassy a reconnu qu’AWS fait encore face à des restrictions de capacité, avec un plan d’investissement de 200 milliards de dollars pour 2026, principalement dans l’IA et les infrastructures.
Project Houdini : de la construction artisanale à l’assemblage industriel

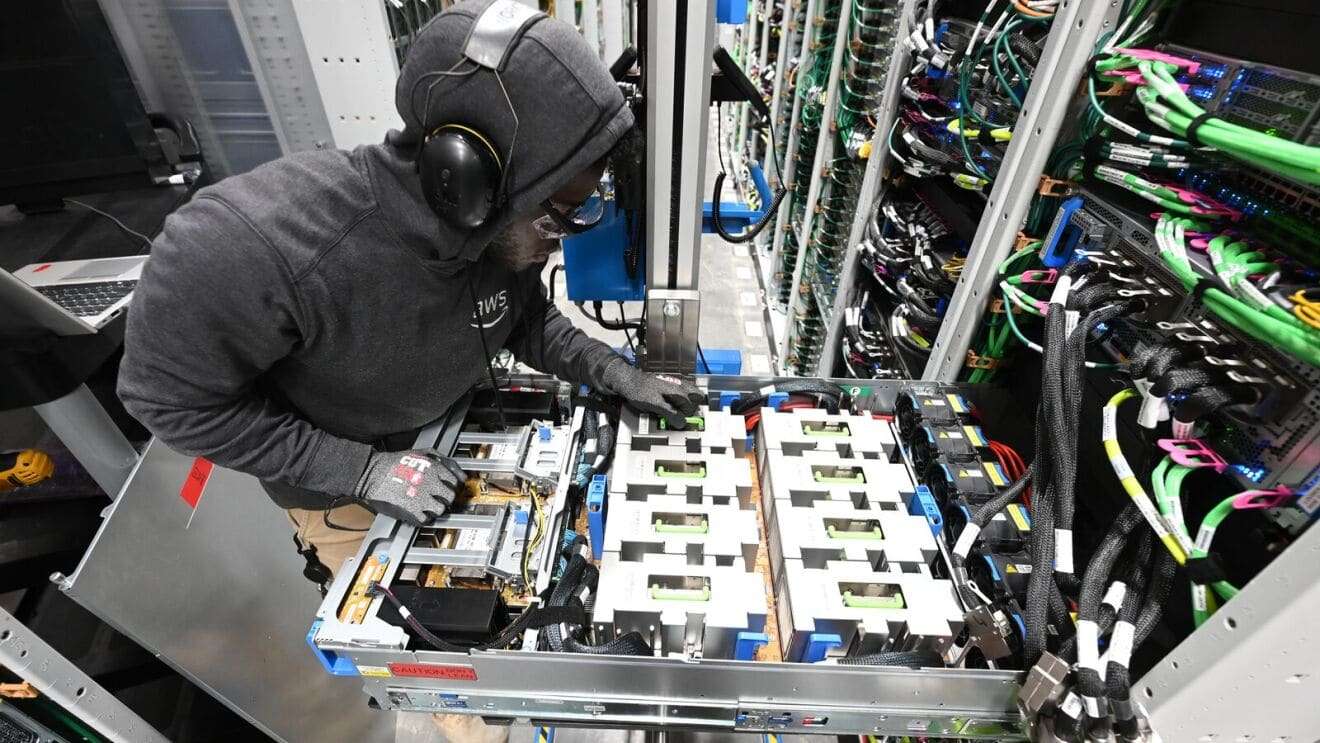

Le principe est simple mais ambitieux : remplacer le montage pièce par pièce sur le terrain par des modules préfabriqués (appelés skids) assemblés en environnement contrôlé. Ces modules d’environ 14 mètres de long et 9 tonnes intègrent racks, systèmes électriques, câblage, éclairage, dispositifs anti-incendie et sécurité. Une fois sur site, ils sont simplement connectés entre eux pour constituer le cœur du centre de données.
Les chiffres internes sont éloquents. Une salle de serveurs nécessite aujourd’hui environ 15 semaines et entre 60 000 et 80 000 heures de travail. Avec Houdini, l’installation se réduirait à 2-3 semaines, avec une économie pouvant atteindre 50 000 heures de main-d’œuvre électrique. Les modules seraient transportés via des remorques spéciales à double pont, et le système serait conçu pour supporter un rythme dépassant la centaine de centres de données par an. Amazon vise une finalisation du dispositif dès août 2026.
La collaboration avec Cupertino Electric pour le prototypage et le déploiement est déjà engagée, avec une production initiale prévue à Topeka, Houston et Salt Lake City. Des négociations sont en cours avec d’autres fournisseurs pour l’assemblage externe.
L’énergie reste le véritable goulot d’étranglement
Project Houdini accélère la construction physique, mais ne résout pas le défi le plus critique du secteur : l’approvisionnement énergétique. L’obtention d’une alimentation électrique, la construction de sous-stations et leur raccordement au réseau peuvent prendre des années — bien plus que le montage d’une salle de serveurs. Dimitrios Nikolopoulos, professeur à Virginia Tech, résume : accélérer la construction en quelques semaines est utile, mais peu efficace si l’énergie n’arrive pas.

Ce constat ne diminue pas l’intérêt de Houdini. Le projet cible un maillon précis de la chaîne : le délai entre la mise à disposition du terrain et de l’énergie, et la mise en service effective des capacités de calcul. Dans cette fenêtre, chaque semaine compte. Les alternatives énergétiques, elles, avancent par d’autres voies — comme le projet de centre de données sous-marin d’Ulsan en Corée du Sud, qui explore des modèles énergétiques radicalement différents.
Pas une nouveauté, mais un changement d’échelle
Les centres de données modulaires existent depuis des années. Schneider Electric propose des infrastructures modulaires intégrant alimentation, refroidissement et équipements IT en modules produits en usine. Vertiv met en avant des solutions préfabriquées pour réduire le travail sur site via une intégration préalable des systèmes. D’autres acteurs, comme Carrier avec ses solutions de climatisation pour data centers, illustrent la diversité de cet écosystème.
Ce qui distingue Amazon, c’est l’échelle. AWS ne pense pas à de petits modules pour des déploiements en périphérie ou en edge. L’objectif est d’appliquer la logique modulaire aux centres de serveurs principaux, avec des serveurs conçus pour l’intelligence artificielle et une compatibilité à une échelle que seuls les hyperscalers peuvent envisager. Shaolei Ren, professeur à l’université de Californie à Riverside, souligne que le véritable progrès réside dans le niveau d’intégration et la compatibilité hyperscale.
Cette dynamique s’inscrit dans une tendance plus large : les hyperscaleurs contrôlent déjà près de la moitié de la capacité mondiale de centres de données, et leur appétit ne cesse de croître.
Perspectives : la vitesse comme arme concurrentielle
Le message stratégique est limpide. Amazon ne déploie pas un concept marginal : l’entreprise cherche à industrialiser la construction de ses centres pour accompagner la croissance exponentielle de la demande en IA. Plus une salle de données ressemble à un produit préassemblé en usine plutôt qu’à une œuvre artisanale, plus il est possible de standardiser, de tester en amont, de réduire les erreurs et de s’affranchir en partie des tensions du marché local du travail.
La course à l’IA ne se limite plus aux puces, aux modèles ou aux logiciels. Elle englobe désormais le béton, le câblage, la fabrication modulaire, les sous-stations et la logistique industrielle. Project Houdini illustre cette transition : quand la demande dépasse l’offre d’infrastructure, la vitesse de déploiement devient l’avantage compétitif décisif. Amazon semble déterminé à transformer cette réalité en avantage structurel.
Questions fréquentes
Qu’est-ce que le Project Houdini d’Amazon ?
Une initiative interne d’AWS pour accélérer la mise en service des centres de données via des modules préfabriqués en usine. Le projet vise à réduire le délai de construction d’une salle de serveurs de 15 semaines à 2-3 semaines.
Combien Amazon prévoit-il d’investir dans les infrastructures en 2026 ?
Environ 200 milliards de dollars, principalement dans l’intelligence artificielle et les infrastructures AWS, selon la lettre aux actionnaires d’Andy Jassy.
Le préfabriqué résout-il le problème énergétique des data centers ?
Non. L’approvisionnement électrique, la construction de sous-stations et le raccordement au réseau restent des processus de plusieurs années. Houdini accélère la phase de construction physique, pas l’accès à l’énergie.
Les centres modulaires existaient-ils avant Houdini ?
Oui, des acteurs comme Schneider Electric et Vertiv proposent des solutions modulaires depuis plusieurs années. La différence réside dans l’échelle hyperscale visée par Amazon et le niveau d’intégration avec des serveurs conçus pour l’IA.
Quand Project Houdini sera-t-il opérationnel ?
Amazon vise une finalisation du système dès août 2026, avec des sites de production initiaux à Topeka, Houston et Salt Lake City, en collaboration avec Cupertino Electric.
