Usines d’IA modulaires déployées en 14 jours

Usines d'IA modulaires déployées en 14 jours

NVIDIA a présenté DSX POD, un référentiel de conception pour des usines d’IA complètes basées sur Vera Rubin, que ses partenaires assembleront et testeront dans des conteneurs modulaires avant de les déployer sur site. Annoncé le 21/10/2026 lors du GTC de Berlin, la société affirme qu’en période de préparation préalable, le déploiement peut passer d’environ six mois à seulement 14 jours. Les premières livraisons sont prévues pour début 2027.

Les points clés de NVIDIA DSX POD en 30 secondes

  • DSX POD constitue la nouvelle référence de NVIDIA pour des usines d’IA Vera Rubin intégrées dans des conteneurs modulaires.

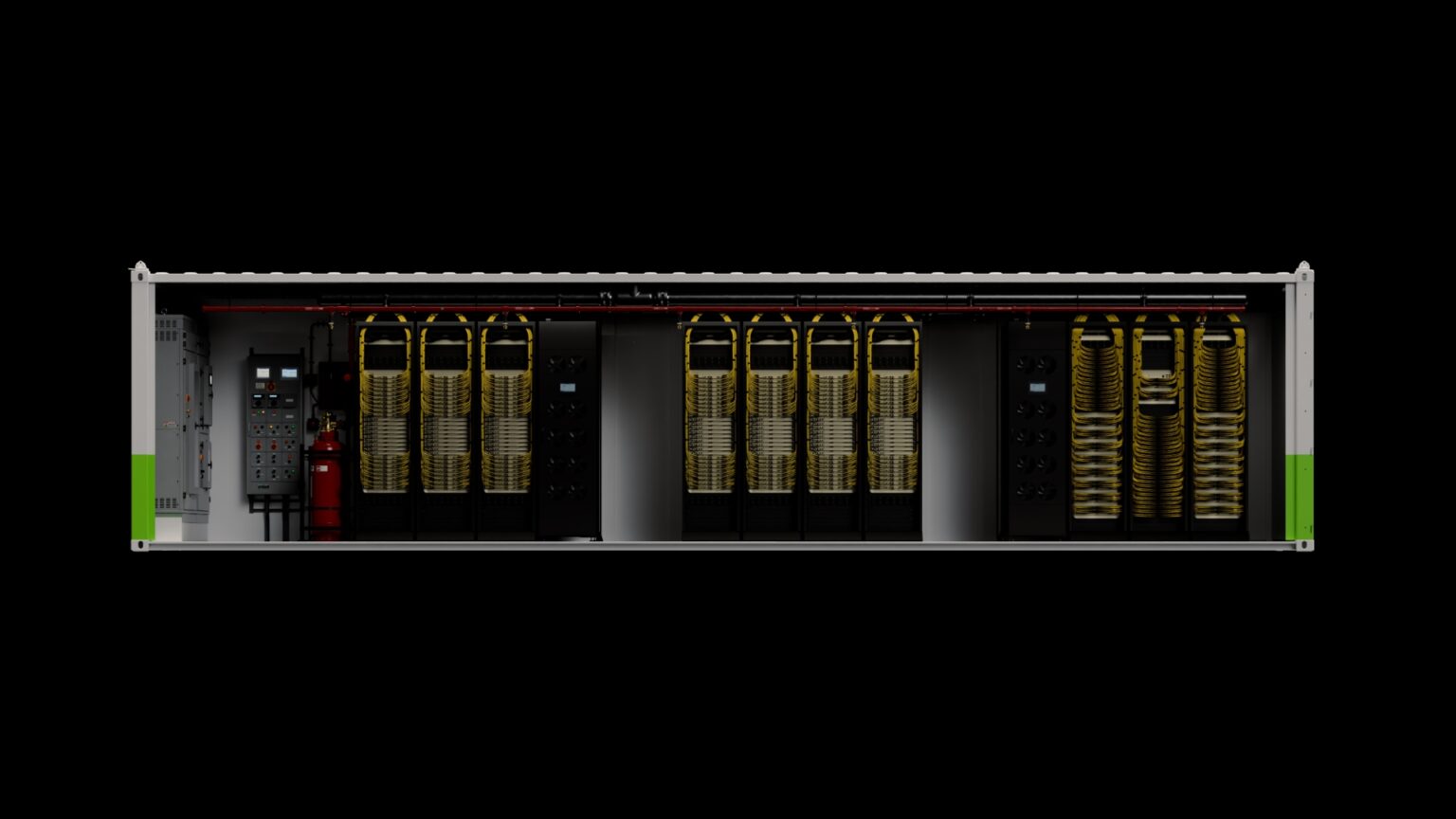

  • Le calcul, le réseau, le câblage, l’alimentation électrique et le refroidissement liquide sont montés et testés en usine.
  • NVIDIA indique réduire la durée de déploiement de six mois à 14 jours, en condition de site déjà préparé.
  • Bull, Dell, HPE, Lenovo, Schneider Electric et Vertiv comptent parmi les 17 partenaires, avec des livraisons prévues début 2027.

L’objectif est de décharger une grande partie du travail actuellement effectué sur site dans le centre de données. Selon NVIDIA, l’assemblage du matériel de calcul, le câblage réseau, la distribution électrique au niveau des racks et le refroidissement liquide sont externalisés à l’usine du partenaire. Sur place, le câblage entre racks, les connexions électriques, les pipelines et les tests de fonctionnement sont également réalisés, tout en préparant le terrain. Lors de l’arrivée du module, il n’y a plus qu’à le connecter à l’alimentation, au refroidissement, au réseau et aux autres systèmes déjà en place.

Jensen Huang, fondateur et PDG de NVIDIA, résume la philosophie dans le communiqué : une usine d’IA commence à générer de la valeur dès la production de tokens, et non à la fin de la construction. Il ajoute que DSX POD transpose la précision et la rapidité de la fabrication industrielle à la construction d’infrastructures IA, réduisant le déploiement de plusieurs mois à quelques semaines, permettant ainsi aux clients de lancer plus tôt une production génératrice de revenus.

Ce qui change par rapport à un déploiement traditionnel

La notion des 14 jours n’inclut pas la préparation du site, l’obtention des permis, la connexion au réseau électrique ou la construction de l’infrastructure électrique et de refroidissement. Ces phases, souvent longues dans de nombreux projets de centres de données, ne sont pas accélérées par DSX POD. La réduction concerne principalement l’installation et la mise en service du matériel de calcul une fois que cette préparation est achevée.

NVIDIA ne précise pas la capacité de chaque module en termes de puissance (megawatts), le nombre de GPU ou d’armoires par conteneur, ni les prix. La solution fait partie de la plateforme DSX, qui vise à concevoir réseau électrique, bâtiment et calcul comme un système intégré. La revue Cloud a expliqué récemment comment les sociétés d’électricité collaborent avec NVIDIA DSX pour résoudre le verrouillage énergétique, et comment, il y a quelques semaines, Lenovo et NVIDIA préparent des usines IA déployables en quelques semaines.

Dix-sept partenaires et livraisons prévues pour 2027

Parmi les entreprises impliquées dans la production des usines DSX POD figurent Anduril, Armada, Bull, Crusoe, DayOne, Dell Technologies, Delta, Eaton, Foxconn (via Ingrasys), GIGABYTE, HPE, Lenovo, Pegatron, Quanta Cloud Technology (QCT), Schneider Electric, Vertiv et Wistron. La déclaration ne précise pas le rôle spécifique de chaque partenaire, mais cette liste inclut des fabricants de serveurs, des spécialistes en énergie et refroidissement, des opérateurs cloud d’IA, ainsi que des entreprises de défense et de technologies en périphérie comme Anduril et Armada.

Selon NVIDIA, ces partenaires livreront les premières usines DSX POD dans le monde entier début 2027. Si la communication mentionne l’accélération du déploiement en Europe, aucun site précis, client ou pays européen n’est cité. Bull est le seul constructeur de serveurs européen dans cette liste, et parmi les spécialistes énergétiques et de refroidissement figurent Schneider Electric, d’origine française, ainsi que Vertiv, Eaton et Delta.

Concernant la plateforme Vera Rubin, base de ces modules, NVIDIA expliquait en juin lors du GTC de Taipei que Vera Rubin et ses CPU Vera étaient en pleine production et prévues pour arriver chez les clients cet automne, selon Data Center Knowledge. La revue Cloud avait également rapporté que NVIDIA Vera Rubin NVL72 multipliant par 3,7 le rendement de GB300, d’après les chiffres de l’entreprise elle-même.

Questions fréquentes

Qu’est-ce que NVIDIA DSX POD ?

Il s’agit d’un design de référence de NVIDIA pour des usines d’IA Vera Rubin complètes, que ses partenaires montent, câblent et testent dans des conteneurs modulaires avant livraison.

Combien de temps faut-il pour déployer une usine DSX POD ?

NVIDIA garantit qu’en un site déjà préparé, le déploiement peut passer de environ six mois à seulement 14 jours.

Quelles entreprises fabriqueront des DSX POD ?

NVIDIA cite 17 partenaires, notamment Bull, Dell Technologies, HPE, Lenovo, Schneider Electric, Vertiv, Foxconn, Crusoe et Wistron.

Quand sera disponible DSX POD ?

Les partenaires livreront les premières unités début 2027, selon NVIDIA.
